Внедрение и развитие системы управления рисками в ООО «Газпром инвест» при реализации инвестиционной программы ПАО «Газпром»

Экономика и управление
20.05.2024
166
Поделиться
Библиографическое описание
Афанасьев, Д. В. Внедрение и развитие системы управления рисками в ООО «Газпром инвест» при реализации инвестиционной программы ПАО «Газпром» / Д. В. Афанасьев, М. Э. Мохначева. — Текст : непосредственный // Молодой ученый. — 2024. — № 20 (519). — С. 91-93. — URL: https://moluch.ru/archive/519/114336.


Сложность и скорость реализации инвестиционных проектов в нефтегазовом секторе увеличиваются с каждым годом, что требует внедрения в инвестиционную деятельность нефтегазовых компаний новых инструментов и практик, позволяющих гибко управлять запланированным объемом инвестиций и ресурсов.

ООО «Газпром инвест» — единый технический заказчик с интегрированным подрядным комплексом, реализующий крупные инвестиционные проекты ПАО «Газпром», с 2019 года внедряет проектное управление и реализует проекты методом «проектный офис» за счет созданных интегрированных проектных офисов на базе филиалов Общества.

В условиях внешних ограничений, носящих внезапный и непредсказуемый характер (санкции, изменение экономических предпосылок), решение проблем в планировании и реализации крупных инвестиционных проектов приобретают крайне важный приоритет. С целью оценки возможных негативных последствий и их предотвращения, крайне востребованным стал процесс управления рисками.

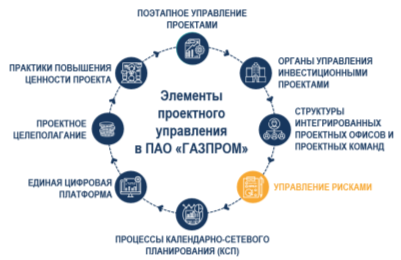

Элементы проектного управления

Рис. 1. Элементы проектного управления

С целью внедрения данного процесса в ООО «Газпром инвест» для начала была разработана и утверждена методология управления рисками, предусматривающая формирование реестра вех и разработку митигирующих мероприятий риск-менеджерами и участниками интегрированного проектного офиса. Для апробирования созданной методологии были определены пилотные проекты: «Этан» (строительство газоперерабатывающего завода) и «Крузенштерн» (обустройство газового месторождения на шельфе Карского моря) с осуществлением ежеквартального мониторинга процесса управления рисками.

По результатам апробации были выявлены проблемы по некорректному идентифицированию рисков и отождествлению понятий риска и возникшей проблемы, что приводило только к определению проблем и разработку мероприятий для выхода из положения, в котором уже реализовались риски. Для устранения данной проблематики были организованы и проведены коуч-сессии по повышению проектных компетенций, а также выстроена совместная работа сотрудников администрации с сотрудниками интегрированных проектных офисов для более качественного управления рисками. Так же синхронизировали процесс управления рисками с другими бизнес-процессами, а именно с процессом планирования капитальных вложений и календарно-сетевых графиков реализации инвестиционных проектов так как процесс управления рисками напрямую влияет на данные процессы.

Анализируя результаты внедрения процесса управления по рискам за период с 2021 по 2023 годы, увеличено качество планирования и освоения лимита капитальных вложений на 17 % (рис. 2)

Рост качества планирования и освоения ЛКВ

Рис. 2. Рост качества планирования и освоения ЛКВ

В процессе анализа календарно-сетевых графиков при управлении рисками выявлена проблематика «вводной» компании по объектам, завершенных строительством, а именно определены причины и разработаны митигирующие мероприятия, предотвращающие срыв сроков ввода и увеличена эффективность ввода объектов капитального строительства на 26 %. (рис. 3)

Увеличение доли ввода объектов капитального строительства

Рис. 3. Увеличение доли ввода объектов капитального строительства

В частности, для оценки влияния внедрения процесса управления рисками, был рассмотрен проект по обустройству Ковыктинского месторождения, расположенного в Восточной Сибири. По проекту своевременно были выявлены риски по корректности определения объема и качества запасов в краевых зонах газовой залежи. В качестве мероприятий по управлению рисками выбраны:

– оптимизация и пересмотр программы эксплуатационного бурения скважин;

– пересмотр основных технических решений и параллельная разработка проектной документации.

Реализация данных мероприятий позволила сократить капитальные затраты по проекту на ~30 млрд руб. и оптимизировать сроки реализации на ~ 6 мес.

Полученный эффект позволил тиражировать процесс управления рисками на все проекты, реализуемые методом «проектный офис».

Высокая результативность процесса управления рисками потребовала от сотрудников проектного офиса и в частности, от риск-менеджера высоких трудозатрат по формированию анализа и предоставлению отчетности, что выявило необходимость цифровизации данного процесса. С целью снижения трудозатрат, формированию единой базы знаний по рискам, мониторингу и согласованию рисков разработан цифровой модуль: «управление рисками инвестиционных проектов» на базе единой цифровой платформы ПАО «Газпром». С начала 2024 года модуль введен в эксплуатацию и объединяет более 800 сотрудников, участвующих в управлении рисками, а также снижает трудозатраты на 80 %.

В качестве дальнейшего развития процесса управления рисками в Обществе планируется внедрить:

– систему количественной оценки выявленного риска;

– вариативный подход в календарно-сетевом планировании с реализацией различных сценариев развития событий;

– процесс управления рисками на этапах стратегического планирования реализации крупных инвестиционных проектов.

Можно быстро и просто опубликовать свою научную статью в журнале «Молодой Ученый». Сразу предоставляем препринт и справку о публикации.
Опубликовать статью
Молодой учёный №20 (519) май 2024 г.
Скачать часть журнала с этой статьей(стр. 91-93):
Часть 2 (стр. 73-145)
Расположение в файле:
стр. 73стр. 91-93стр. 145
Похожие статьи
Совершенствование технологий принятия управленческих решений в АО «Газпромнефть-Ноябрьскнефтегаз»
Внедрение процессно-проектного подхода и оценка системы управления угледобывающей компании
Методы повышения эффективности управления инвестиционными проектами в нефтегазовой отрасли
МЕРОПРИЯТИЯ ПО СНИЖЕНИЮ РИСКОВ ПРОЕКТА
Концепция внедрения эффективной системы управления инвестиционными проектами на примере компании QNP Business Partner
Совершенствование методов проектного управления путем создания единого информационного пространства для повышения эффективности управления геологоразведочными работами (на примере АО «Росгео»)
Проблемы эффективности инвестиционных проектов в нефтегазовой отрасли
Управление предпринимательскими рисками в нефтедобывающей отрасли: теория и практика
Актуальные вопросы автоматизации управленческих процессов на предприятиях нефтегазовой отрасли
Определение содержания проекта при помощи инструментов риск-менеджмента

Молодой учёный
